集邦咨询:AI 基建瓶颈正从缺芯转向缺电,2030 年供需缺口或达 268 GW 这条更新来自 ithome.com,发布时间为 2026-09-19,Aioga 保留原文入口以便核验。
摘要:集邦咨询(TrendForce)9 月 16 日发布 AI Server 产业研究,指出 AI 发展的下一道瓶颈正从芯片转向电力与电网。
背景:背景分析:公司与行业类动态需要放在竞争格局、商业化路径、资本信号和监管环境中观察,单条公告不能代表最终结果。
Aioga 观察:Aioga 判断:这条动态更适合作为行业观察信号,当前信息足以建立线索,但不足以推导长期结论。

影响与后续:影响分析:对相关团队而言,短期应先核对来源、可用范围和实际成本,再判断是否值得接入或跟进。 后续观察:继续观察官方文件、合作落地、收入或用户信号、竞品动作和监管后续。
IT之家:https://www.ithome.com/ 9 月 19 日消息,集邦咨询(TrendForce)于 9 月 16 日发布 AI Server 产业研究, 指出 AI 发展的下一道瓶颈正从芯片转向电力与电网。
TrendForce 估计, AI 服务器在数据中心电力需求中的占比将从 2025 年约 25% 增至 2026 年约 33.4%,2027 年可能超过 40% ,意味着未来云计算基础设施将更多围绕 AI 重构。

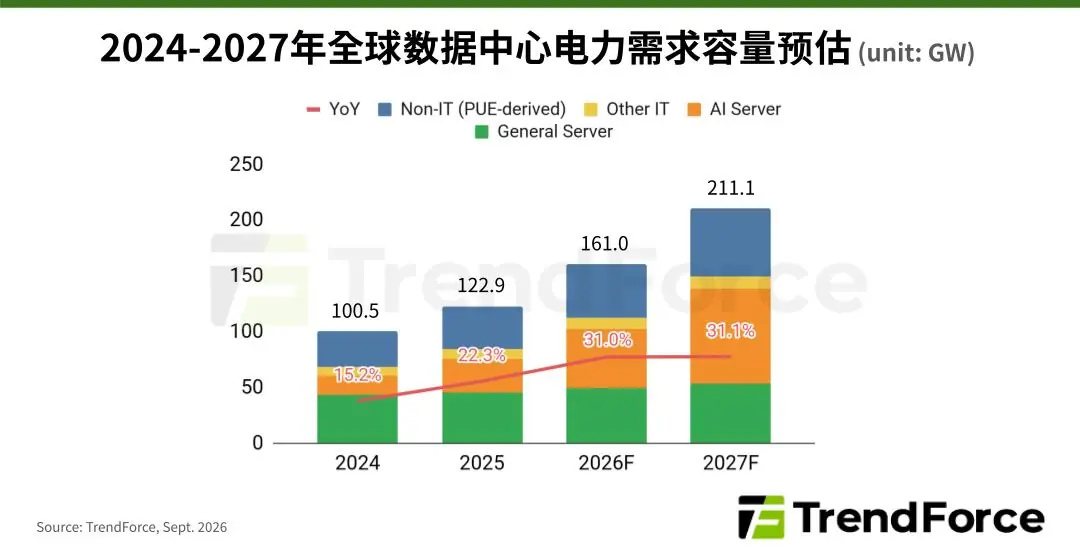

报告估计 2026 年全球数据中心用电需求容量约 161 GW、同比增长约 31%,而电网的接入和输配电建设速度未必跟得上;电力接入、变压器、输电线路和散热能力都可能推迟新机房投产。
TrendForce 认为供需背离会在 2028 年后扩大;按其情境估计,2030 年数据中心需求容量可达 490.7 GW,而电网可供给数据中心的容量约 222.6 GW,账面缺口约 268 GW。

IT之家此前报道,在 SEMICON Taiwan 2026 活动中,谷歌宣布其 TPU 系统已扩展至 100 万芯片级规模, 而电力供应成为 AI 基础设施扩张的核心瓶颈。
谷歌首席技术官阿明 · 瓦赫达特(Amin Vahdat)指出,随着 AI 模型规模不断扩大,制约扩张的核心瓶颈已从芯片本身转移至 电力供给 , AI 算力的天花板正在从“造不出芯片”变成“找不到电”。
TrendForce 集邦咨询:预估 2026 年全球数据中心用电需求年增 31%,电网供应缺口自 2028 年扩大:https://www.trendforce.cn/presscenter/news/20260916-13238.html
